铬矿选矿EPC项目投资预算 欢迎来厂考察

更新日期:2026-09-24 10:00:08浏览次数: 作者:admin

先说三个重点

铬矿选矿EPC项目的投资预算,日处理五百吨的规模在九百万到一千三百万之间,具体看矿石性质和场地条件。预算分五块:设计费、设备采购、土建施工、安装工程、调试达标,设备采购占一半左右。来厂考察能看三样东西:设备加工能力、已完工项目案例、技术团队的工艺设计水平,这三样比报价单上的数字更能说明问题。

EPC项目投资预算的五块构成

EPC总包的投资预算不是一笔糊涂账,拆开看就五块。

设计费占总预算的百分之三到五。包含选矿试验、工艺流程设计、设备选型、总图布置、土建结构设计、供电供水设计、尾矿库设计。日处理五百吨的选厂,设计费三十五到七十万。

设备采购费占百分之四十五到五十五,是最大的一块。主机、辅机、备件、材料、电缆、管路全算进去。日处理五百吨的选厂,设备采购四百到五百万。

土建施工费占百分之二十到二十五。厂房基础、设备基础、料仓、水池、道路、挡墙。平地建厂两百到两百五十万,山地建厂两百四十到三百万。

安装工程费占百分之八到十二。设备安装、管路连接、电缆敷设、非标件制作、保温防腐。日处理五百吨的选厂,安装费八十到一百万。

调试和达标费占百分之三到五。单机试车、联动试车、带料试车、达标达产考核。调试费三十到五十万,整改费用总包方承担。



不同规模的EPC投资预算

把五块费用按规模拼起来,不同规模的EPC投资预算范围如下。

时产规模设计费设备采购土建施工安装工程调试达标EPC总预算
5吨每小时8-15万30-50万20-30万5-8万3-5万66-108万
10吨每小时15-25万120-180万60-90万15-25万10-15万220-335万
30吨每小时25-45万350-450万150-220万40-60万20-35万585-810万
50吨每小时40-70万580-750万250-380万80-120万40-60万990-1380万

时产五吨的小型线,EPC总预算六十六到一百零八万。配置简单,工期短,适合小矿点快速上马。

时产十吨的线,EPC总预算两百二十到三百三十五万。大多数中小矿山的甜点区,总包方有利润空间,业主省心。

时产五十吨的线,EPC总预算九百九十到一千三百八十万。大型项目,总包方通常要垫资,预算里含资金成本。

投资预算的四个变量

矿石性质是最大的变量。含泥量高的红土铬矿要加洗矿段,预算上浮百分之二十到三十。嵌布粒度细的矿石要上重选加磁选联合工艺,预算上浮百分之三十到五十。选矿试验做不准,后面预算全是错的。

场地条件影响土建。平地建厂和山地建厂,土建费用差百分之二十到四十。山地要挡墙、边坡处理、台阶布置,土方量大。场地狭窄的,设备布置要立体化,非标件多,安装费高。

供电条件影响配套。电网接入点距离厂区多远,变压器容量够不够。距离远要拉专线,几十万到几百万。容量不够要增容,按千伏安算。供电条件差的,预算上浮百分之十到二十。

环保要求影响投入。尾矿干排还是湿排,回水利用率要求多少,粉尘排放标准多严。环保要求高的,尾矿库、压滤机、除尘设备投入大,预算上浮百分之十五到二十五。

来厂考察看什么

报价单上的数字哪家都能写,来厂考察看的是数字背后的东西。

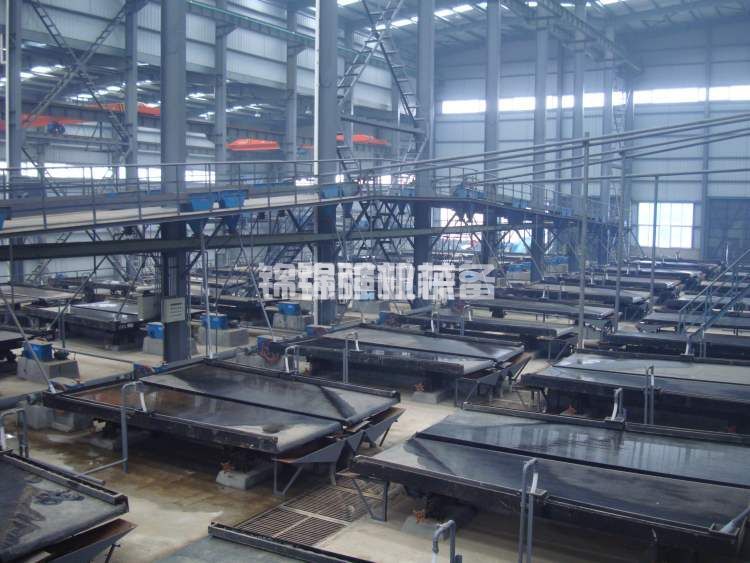

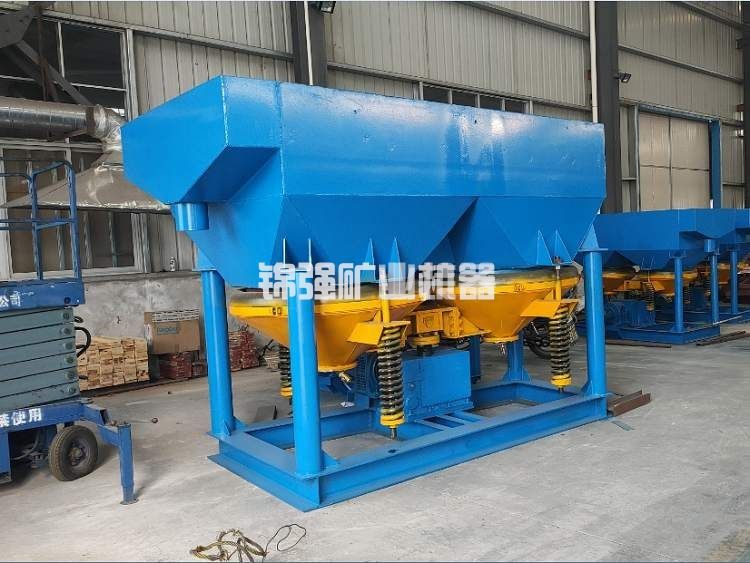

看设备加工能力。 车间里有没有大型数控切割机、卷板机、自动焊机。螺旋溜槽的玻璃钢模具是钢模还是木模,钢模做的溜槽面层光滑,分选效率高,寿命长。摇床的床面是铸铁还是玻璃钢,铸铁床面重,运行稳,分选精度高。球磨机的筒体是整体卷制还是分段焊接,整体卷制的同心度好,运行平稳。

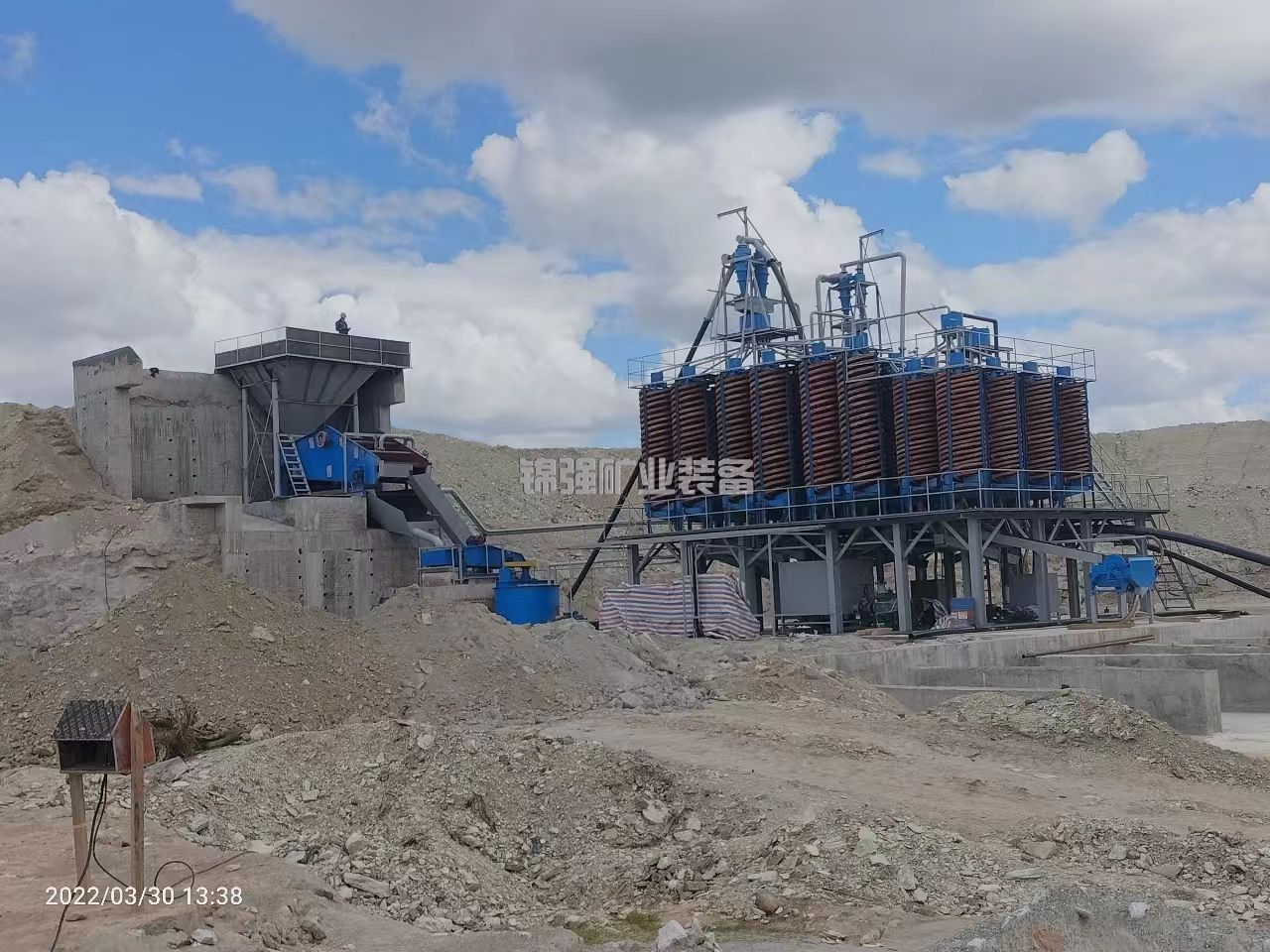

看已完工项目案例。 有没有铬矿选厂的完工案例,最好能联系到业主问问实际运行情况。回收率做到多少,设备故障率高不高,售后响应快不快。案例越多,说明厂家的经验越丰富,踩过的坑越多,给你做项目的时候避坑能力越强。

看技术团队的工艺设计水平。 跟技术员聊半个小时,问他你的矿石适合什么流程,为什么这么配。技术员能把原理讲清楚,说明是真懂。只会说“我们做过很多”但讲不出所以然的,可能是销售不是技术。工艺设计水平直接决定回收率,这一项比设备价格重要。

看生产管理。 车间里物料摆放整齐不整齐,工人干活有没有章法,质检环节有没有记录。管理乱的企业,设备质量也乱。管理规范的企业,设备质量有保障。

看备件仓库。 备件仓库里有没有常用易损件的库存。有库存的,说明厂家对自己的设备有信心,知道哪些件容易坏,提前备好了。没库存的,设备坏了要等生产,停机损失大。



考察时带的资料

来厂考察之前,把矿石资料准备好,现场就能聊技术方案。

带矿样。五到十公斤有代表性的矿样,现场可以做初步试验,看矿石的嵌布粒度和可选性。

带参数。日处理量、原矿品位、含泥量、给矿最大块度、成品要求,这五个数写清楚。

带场地情况。场地面积多大,是平地还是山地,供电接入点距离多远,水源在哪。

带预算范围。不用给精确数,给个大致范围就行。预算三百万和预算八百万,厂家推荐的配置完全不同。给了预算范围,厂家好平衡配置和价格,推荐最合适的方案。

带问题清单。把你不懂的问题提前写下来,现场逐条问。设备选型为什么这么选,工艺流程为什么这么定,回收率能到多少,工期多长,付款节奏怎么安排。问得越细,越能看出厂家的水平。

投资预算的付款节奏

EPC总包金额大,付款节奏要谈好,对双方都合理。

合同签订后付百分之二十到三十,总包方用于设计、采购备料。设备发货前付百分之三十到四十,总包方用于支付设备款。设备到货安装完成付百分之二十,土建和安装基本完工。调试达标达产付百分之十到十五。质保金百分之五到十,运行一年后付。

这个节奏下,总包方要垫一部分资金,垫资成本会算进总预算里。业主资金充裕,预付比例提高到百分之五十,总预算能降百分之三到五。业主资金紧张,要求总包方全额垫资,总预算上浮百分之十到十五。

来厂考察的时候,付款节奏可以当面谈。看到厂家的实力,谈付款的时候心里有底。厂家看到业主的诚意,价格上也好商量。

投资预算的风险分担

EPC总包的核心价值是风险转移,业主把四类风险转移给总包方。

设计风险。工艺流程不合理,回收率达不到,总包方负责整改。业主自己设计,回收率达不到,设计院和设备厂互相推,业主吃亏。

采购风险。设备质量有问题,交货延期,总包方负责。业主自己采购,设备厂延期交货,土建和安装队窝工,业主赔钱。

施工风险。土建质量不合格,安装出问题,总包方负责。业主自己发包,土建和安装扯皮,业主协调。

调试风险。试车不达标,总包方负责整改到达标。业主自己调试,各设备厂互相推责任,业主头疼。

这四类风险转移的价值,就是EPC总包比业主自己发包贵的百分之八到十五。大多数业主算完账,觉得这个钱花得值。

来厂考察的时候,可以问厂家要已完工项目的业主联系方式,直接问业主的实际体验。回收率达标没有,工期拖了没有,售后响应快不快。业主的反馈比厂家自己说一百句都管用。



投资预算的合同要点

价格谈好了,合同写清楚才作数。

设备清单作为合同附件,逐项写型号、规格、数量、材质、品牌。技术参数作为附件,写清楚处理量、功率、转速、分级细度、回收率指标。达标达产考核条款写清楚考核指标、考核时间、考核方法、整改期限、整改费用谁承担。工期和违约责任条款写清楚开工日期、竣工日期、达标日期、延期怎么赔。变更和索赔条款写清楚什么情况算变更、变更费用怎么算。质保和售后条款写清楚整机质保多久、易损件质保多久、响应时间多长、备件供应周期多长。

这些写进合同,后面扯皮的事就少。来厂考察的时候,把合同草本带上,现场跟厂家逐条过,有异议当场提,比回去之后来回发邮件效率高。

欢迎来厂考察 获取EPC投资预算

把你的日处理量、原矿品位、含泥量、给矿粒度、成品要求、场地条件、供电条件、环保要求发过来,我们可以先给你一份EPC投资预算范围和工艺流程初步方案。然后欢迎来厂考察,看设备加工车间、看已完工项目案例、跟技术团队当面聊工艺方案。铬矿选矿EPC总包价随钢材市场、汇率和项目条件有波动,具体报价需要按项目参数来核。参数齐全的话,预算和方案当天能出,考察时间提前约好,技术员和车间都在,现场看现场问。
